СИП-дом собирают не из универсальных панелей, которые подрезают по месту, а из заранее подготовленного домокомплекта. Его состав и последовательность монтажа определяются проектом, расчётом конструкций и сборочной документацией.

Что делают до начала монтажа
- Оценивают участок. Учитывают рельеф, подъезд, отвод воды, расположение коммуникаций и особенности грунтов.
- Разрабатывают или адаптируют проект. Определяют планировку, проёмы, нагрузки, конструкцию перекрытий и крыши, расположение основных инженерных трасс.
- Проектируют фундамент. Его тип и размеры выбирают по условиям участка и расчётным нагрузкам.
- Готовят рабочую документацию. Каждая деталь получает размер, маркировку и место в последовательности сборки.
- Изготавливают домокомплект. Панели раскраивают на заводе, подготавливают соединительную древесину и комплектуют крепёж.
Что входит в домокомплект
Состав зависит от проекта и комплектации. Обычно в него входят стеновые, цокольные, межэтажные и кровельные панели, соединительный брус, балки и элементы усиления, детали для проёмов, крепёж, герметизирующие материалы и сборочная документация. Окна, кровельное покрытие, фасад и инженерные системы могут поставляться и монтироваться отдельными этапами.
Последовательность сборки
1. Подготовка основания
Проверяют геометрию и отметки фундамента, выполняют предусмотренную проектом гидроизоляцию и устанавливают опорные элементы. Ошибки основания нельзя компенсировать подрезкой панелей: точность первого уровня влияет на всю последующую сборку.
2. Перекрытие и стены первого этажа
Если проектом предусмотрено СИП-перекрытие, его панели укладывают на опорную систему и соединяют по рабочим узлам. Стеновые панели устанавливают по маркировке, начиная с углов и контрольных осей. Положение каждого элемента проверяют до окончательной фиксации.

3. Стыки, углы и проёмы

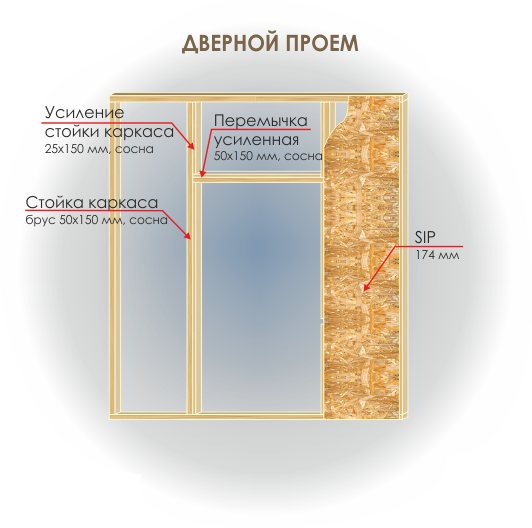

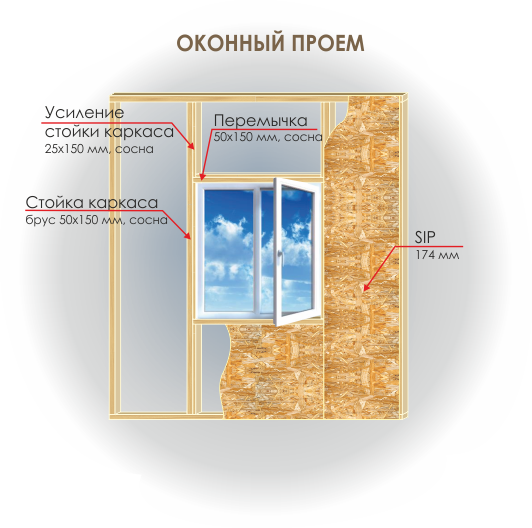

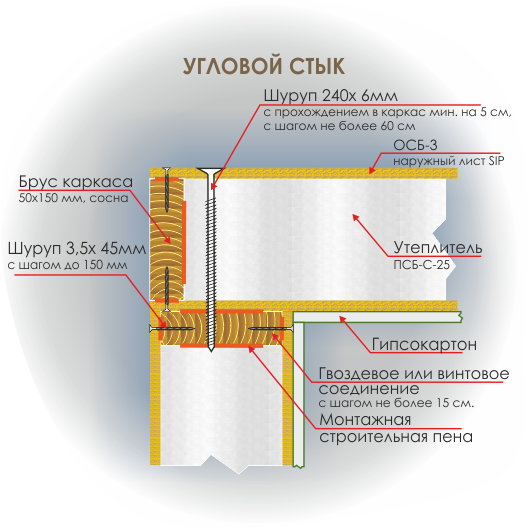

Соседние панели объединяют соединительными элементами, герметизируют и фиксируют крепежом. Углы, оконные и дверные проёмы, места опирания балок и другие зоны сосредоточенных нагрузок выполняют по отдельным проектным узлам.


4. Межэтажное перекрытие и второй этаж
После проверки стен монтируют балки или панельное перекрытие, затем повторяют последовательность для следующего этажа. Временные нагрузки и складирование материалов на перекрытии учитывают в организации работ.
5. Крыша

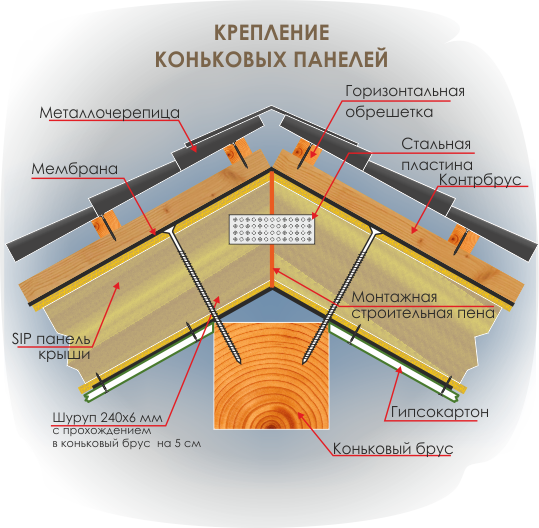

Кровельные панели опираются на предусмотренные проектом стены, балки и соединительные элементы. Особого контроля требуют конёк, ендовы, карнизы, примыкания и все проходки через крышу. После сборки панельная конструкция получает наружное кровельное покрытие и водоотвод.

6. Закрытие теплового контура
Устанавливают окна и наружные двери, проверяют примыкания и защищают конструкцию от осадков. Дом переходит к инженерным и отделочным работам после приёмки основных узлов и устранения замечаний.
Что контролируют при монтаже
- соответствие маркировки панелей сборочной схеме;
- геометрию основания, стен, перекрытий и проёмов;
- непрерывность герметизации стыков;
- тип, расположение и шаг крепежа;
- исполнение углов, опор, проёмов и других усиленных узлов;
- защиту открытых торцов и древесины от осадков во время работ;
- соответствие фактической сборки проектной документации.
Скорость монтажа — следствие заводской подготовки, но она не отменяет поэтапный контроль. Чем точнее проект, раскрой и первый уровень сборки, тем меньше корректировок потребуется на последующих этапах.
Что происходит после сборки коробки
Коробка — ещё не готовый дом. Далее выполняют кровельное покрытие, фасад, внутреннюю облицовку, инженерные системы и чистовую отделку. Последовательность зависит от комплектации и сезона, а скрытые работы фиксируются до их закрытия.
